1.1 Dragavlastade
Inte godkändKabel hänger ner från kopplingsbox. saknar både dragavslastning och uppfästning.
Behöver du hitta en ny tid eller vill avboka din besiktning så kan du enkelt göra det på din personliga kundsida
Copyright © 2026 IFSEK - Institutet för Solenergikvalitet - Org.nr 559270-1949
Installation genom
Datum
Ort
Kabel hänger ner från kopplingsbox. saknar både dragavslastning och uppfästning.
Panelens godkända klämzon är ej använd
Flertalet mittklämmor har mer eller mindre avsaknad av färg
Huvudsäkring är 20 A. Växelriktaren är 17kW avsäkrad 25A. Beräknad maxström framgår ej då projektering saknas.
Saknas vid undercentral som växelriktaren är kopplad till
Kund uppger att man beställt och betalat extra för en glas-glas panel med längre garanti. Utan meddelande levererades en glas-folie panel. Först när kund granskade modellbeteckningen på transportsedeln framkom att fel panel beställts ut för montering
Utlovad garanti på montagesystem anger 20 år för ESDEC vid betongpannor. Levererat fabrikat är K2 som lämnar 12 års produktgaranti
Enligt offert ska en 15kW installeras men 17kW sitter i dagsläget. Anläggningen är på ca 14kWp
Extern PE anslutning saknas.
Monterad i ströläkt. Föreskriven infästningsplatta vid montering i råspont saknas. Bild är tagen på infästning 60 cm från takstol.

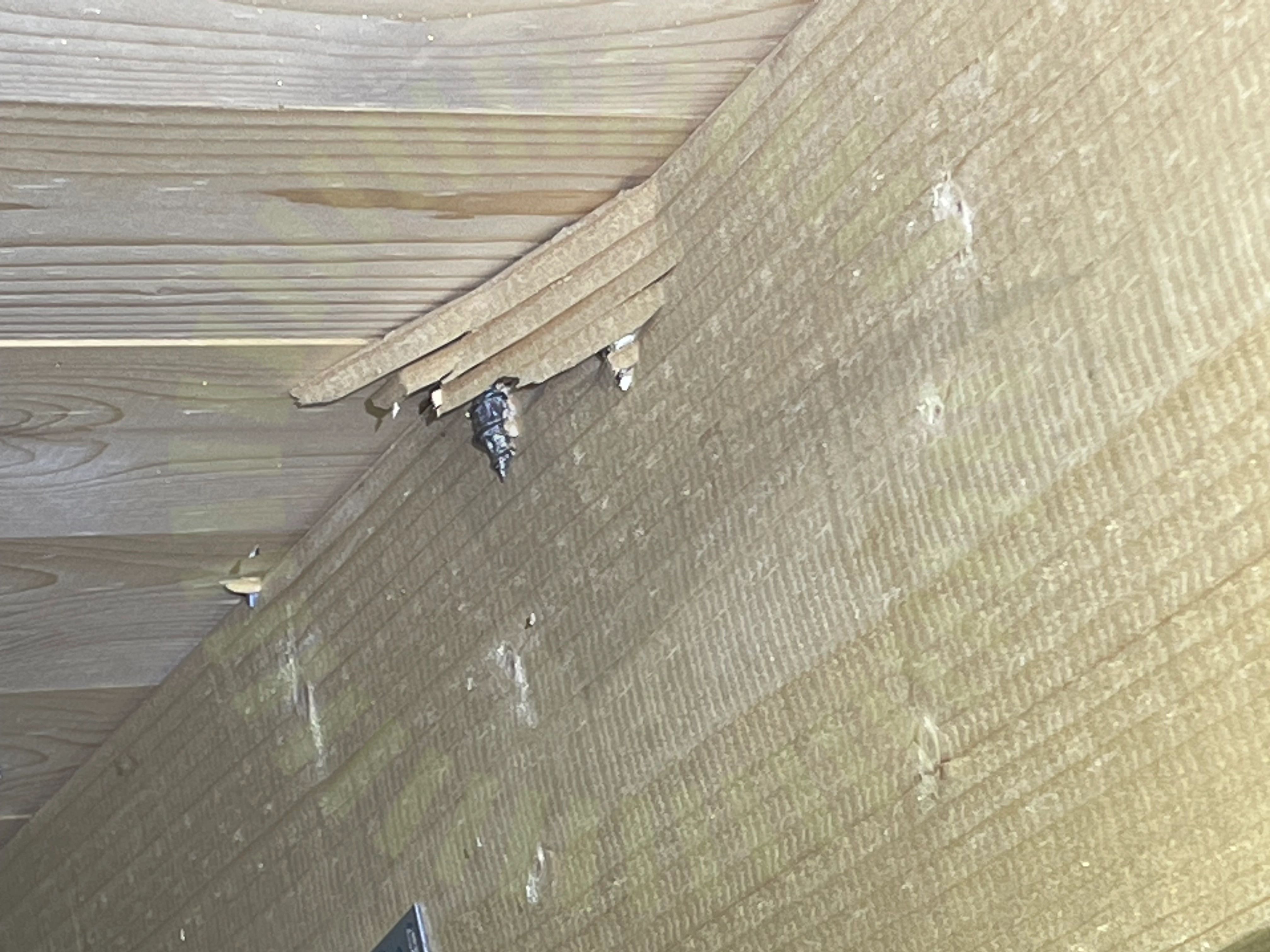

Skruvarna är ej monterade i takstol enligt anvisning

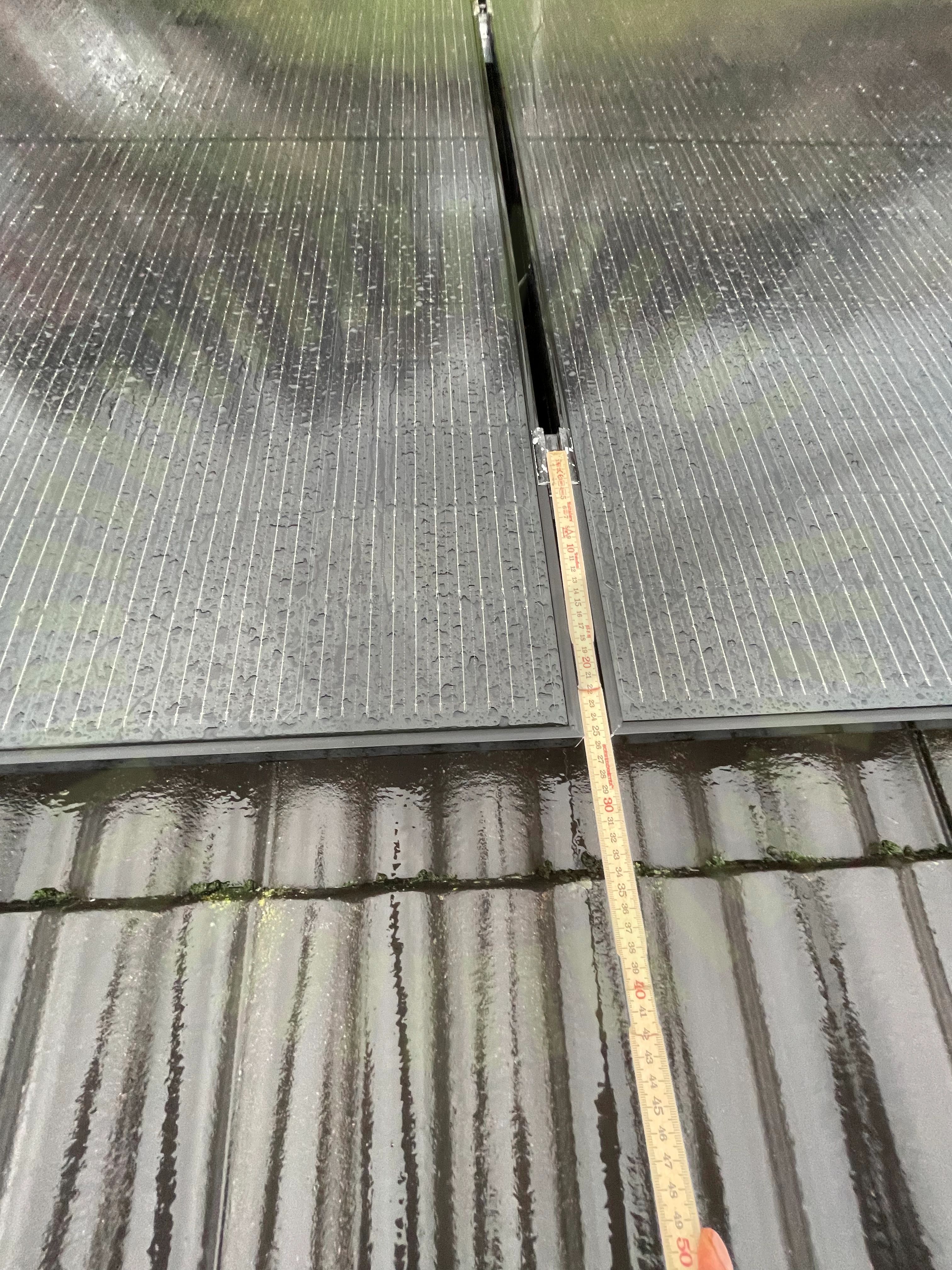

Beräkning för projektet saknas. Verkligt infästningsavstånd är cc 120 cm.
Kablar som är överspända men även frihängande långa sträckor utan stöd upptäktes

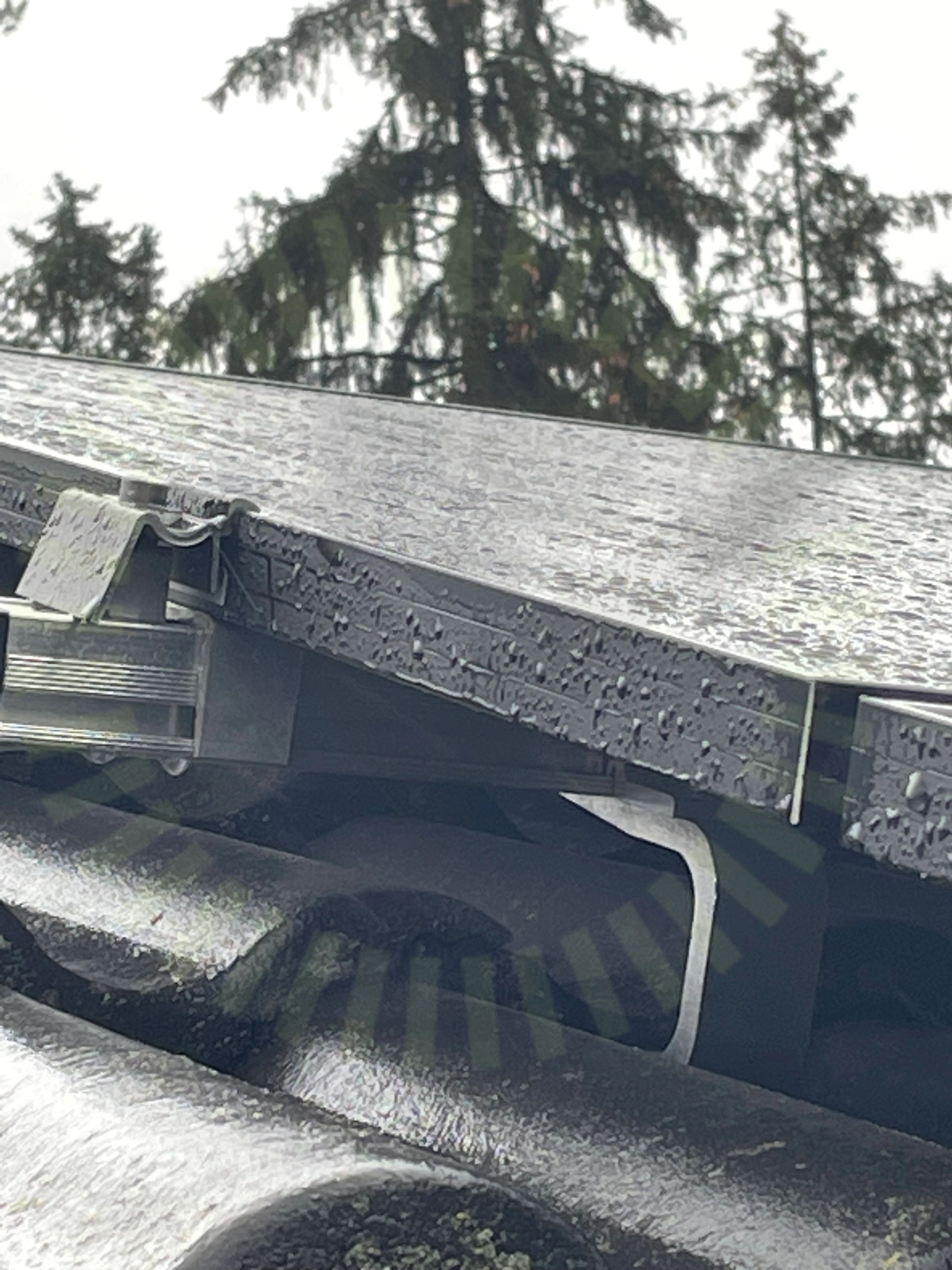

Distans har använts för att nå samma höjd som panelen under

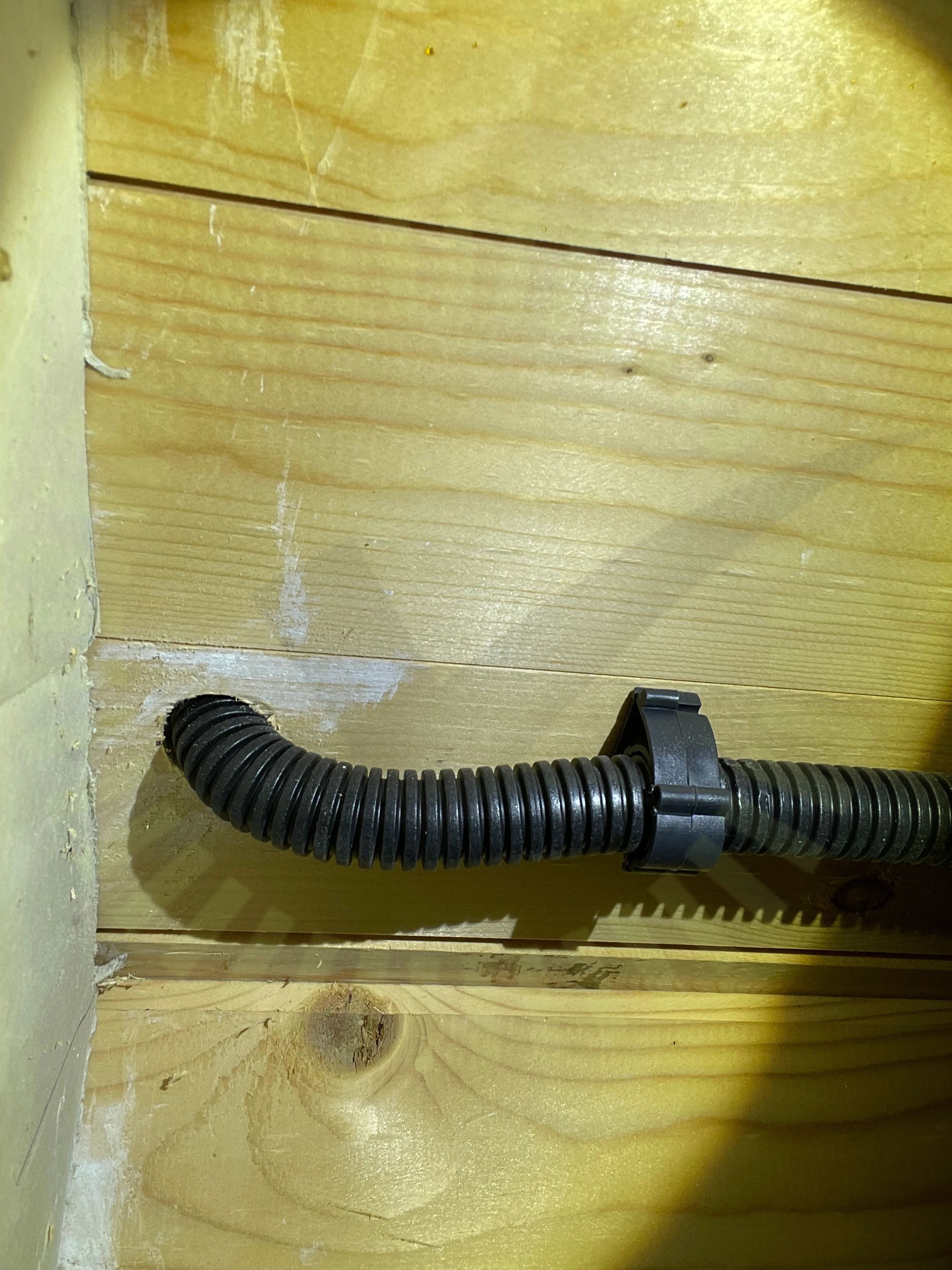

Ej kontrollerbar då genomföring är förlagd under panelerna. Tätmassa påträffas ej vid kontroll underifrån men behöver ej vara undermåligt utförd. Egenkontroll bör beskriva riskhantering och åtgärder men detta saknas
T-bult ej korrekt monterad

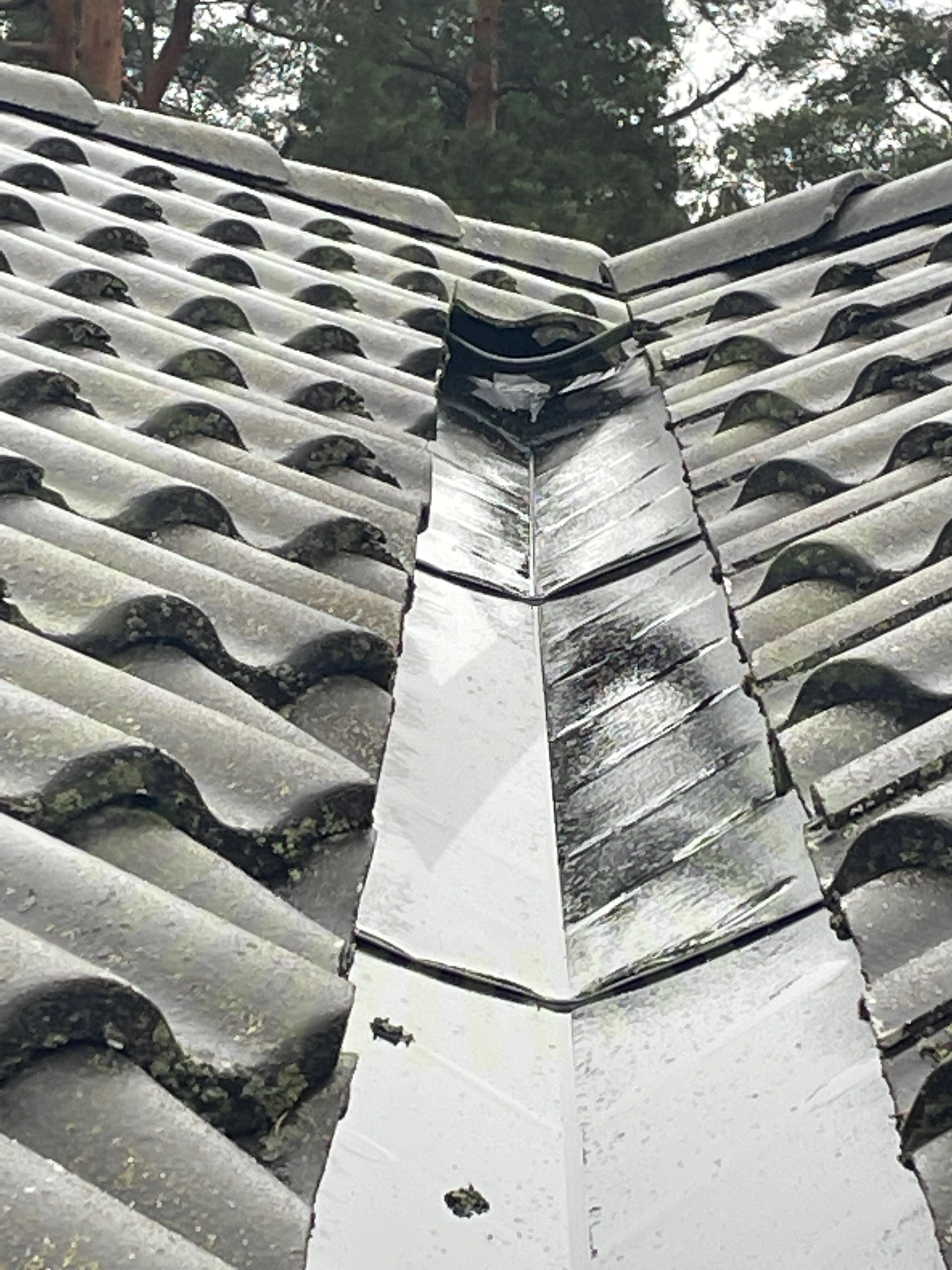

Kan ej kontrollera infästning av slang vid ränndal. Riskbedömning eller vidtagna åtgärder ej överlämnade till kund.
Saknas
Ej överlämnat till kund
Montering närmre tak än vad monteringsanvisningen kräver (600 mm)
Strängschema ej överlämnat. Växelriktaren saknar projektering.
Dekal är på väg att lossna
Saknas vid Undercentral som växelriktare är ansluten till, se bild informering av solceller
Saknas vid växelriktare
