1.1 Avtal
Inte godkändMan kan inte inte utnyttja utlovad produktion till fullo då växelriktare är begränsade p g a huvudsäkringen är för liten. Felprojektering av anläggningen har skett.
Behöver du hitta en ny tid eller vill avboka din besiktning så kan du enkelt göra det på din personliga kundsida
Copyright © 2026 IFSEK - Institutet för Solenergikvalitet - Org.nr 559270-1949
Installation genom
Datum
Ort
Man kan inte inte utnyttja utlovad produktion till fullo då växelriktare är begränsade p g a huvudsäkringen är för liten. Felprojektering av anläggningen har skett.
Strängschema för en takyta saknas för projektet. Kontroll av strängdesign inte tillgängligt.
Fästen är inte placerade inom tillverkarens angivna zon. Underlag för använd klämzon saknas.
Kablage ligger på yttertaket.
Växelriktaren är placerad för nära objekt som hindrar luftflödet.
Kablage ligger på yttertaket.
Fästen är inte placerade inom tillverkarens angivna zon. Underlag för använd klämzon saknas.
Panelen är placerad i hård permanent skugga.
Inmatade värden i lastberäkningen stämmer inte med verkligheten. Panellayout stämmer inte överens med verkligheten.
Paneler är monterade för nära takets kant.

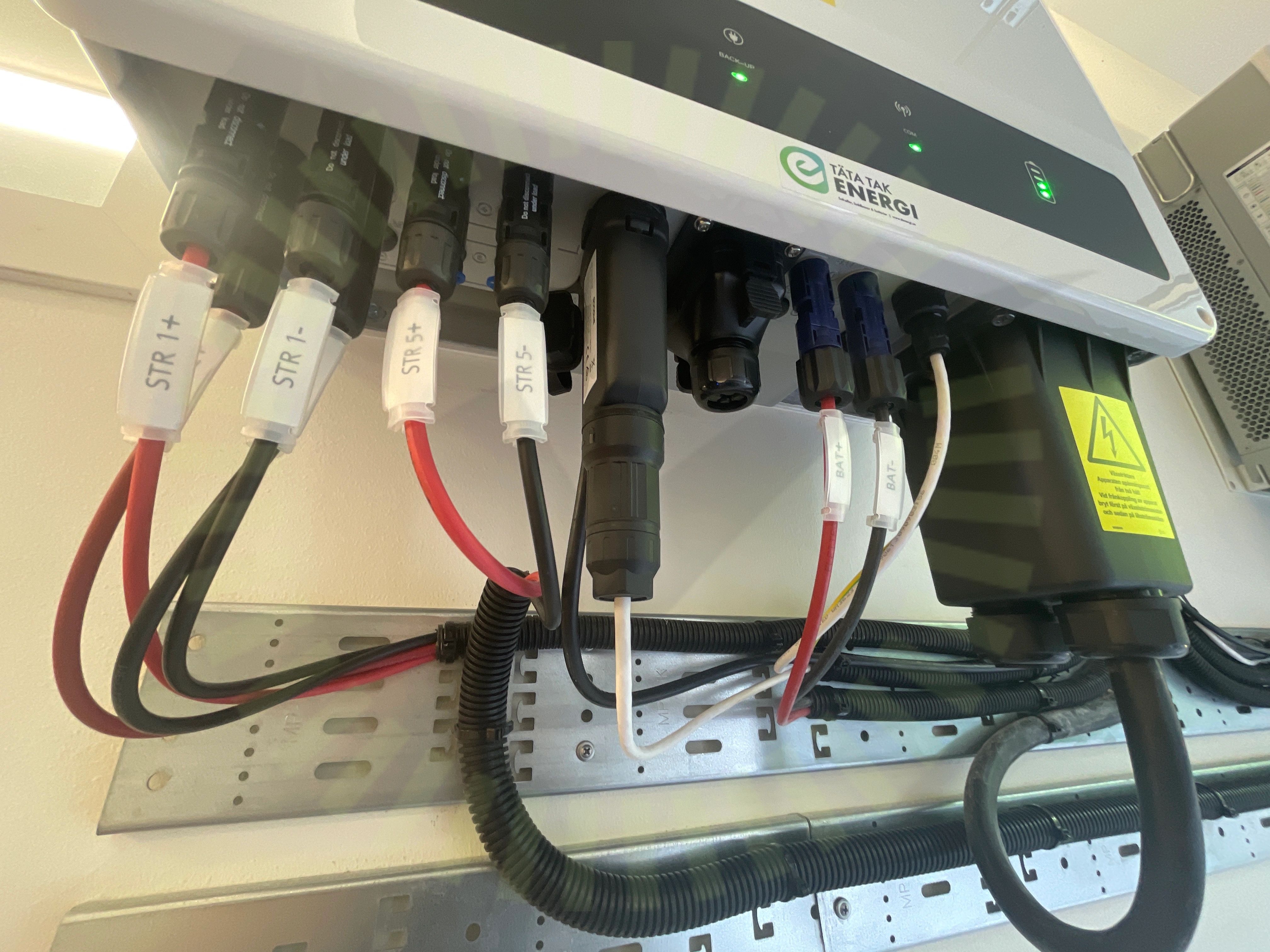

Kontakt är för hårt åtdragen. Gäller - kabel på sträng 5.
Huvudledning till huset kan nu matas av både solcellerna och från inkommande. Den totala effekten är högre än vad kabeln kan hantera.
Enkelisolerade ledare ligger öppet utanför kapsling.
Märkningen är inte utförd enligt gällande regler. Varning för backspänning saknas enligt krav. Se referens.
Ballaststen ligger direkt på takyta. Kommer skada takpapp.
För lite skena sticker ut från slutet av panelkanten.
Sammankopplingen mellan skenorna är inte korrekt installerad. Saknar skruv.
Takgenomföring är inte fackmässigt utförd.
