Besiktningsrapport
5.9
Installation av
Nordpolen Energi
Datum
4 maj 2022
Ort
Nybro, Kalmar län
Infästning: Skruvar
Avstånd till kant
Fästen: Slutfäste
+ 6
68% godkända
32% ej godkända
Om installationen
Paneler
MEPV 144 HALF-CUT
Montagesystem
Weland Stål: Läktfästen
Växelriktare
SunGrow: SG(10/12)KTL-M
Installerad av Nordpolen Energi som har ett medelhögt snittbetyg på 8.1 bland alla leverantörer som vi har besiktat hos
Kontrollpunkter
Infästning
Anmärkningar
1/1

1.1 Infästning: Skruvar
Inte godkänd
Infästning är inte utförd korrekt. Skruvar saknas.
Solpaneler
Anmärkningar
1/1

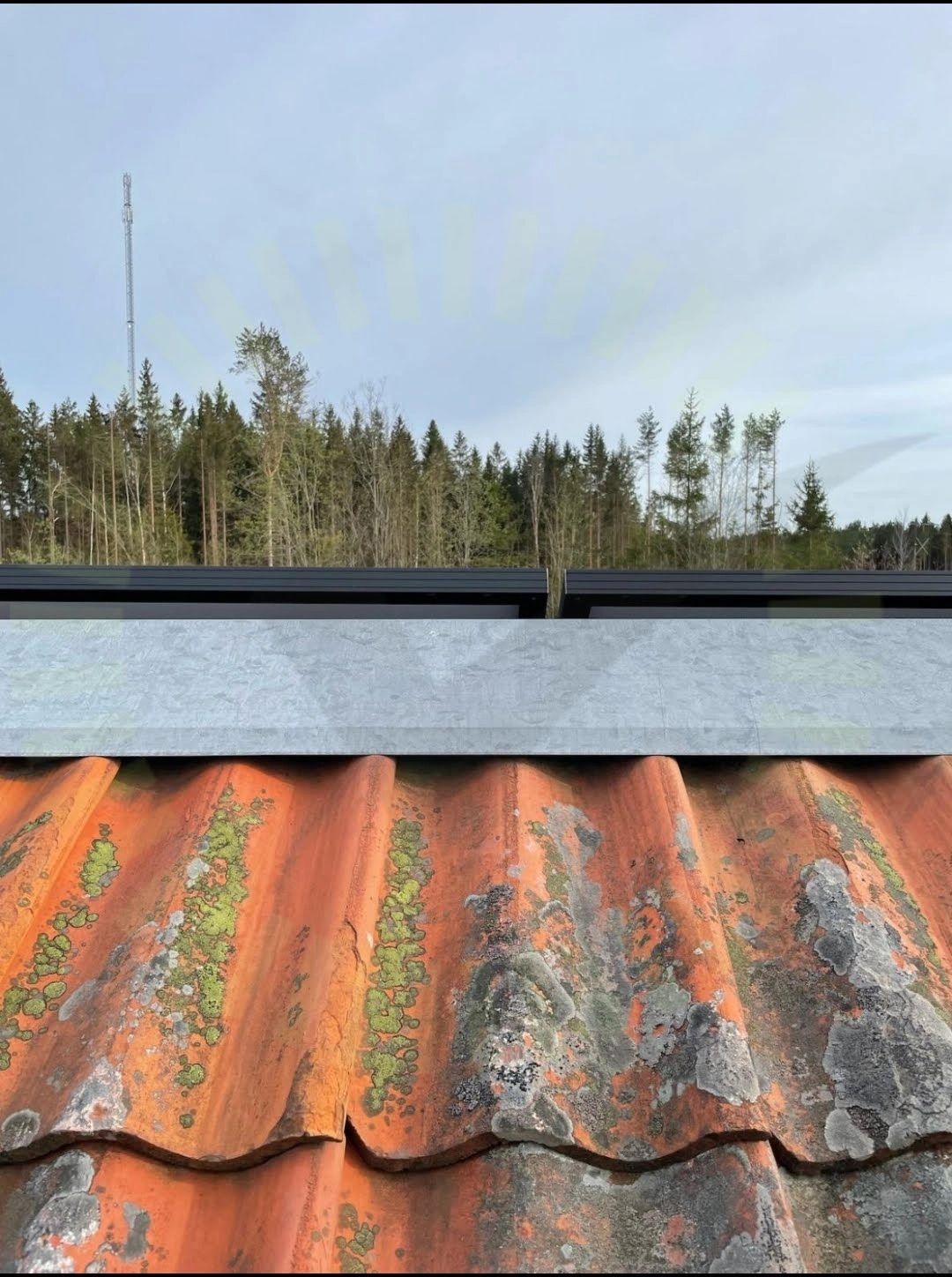

2.1 Avstånd till kant
Inte godkänd
Panelerna sticker upp ovanför nocken.
Varselmärkning
Anmärkningar
3/5

3.1 Informering av solceller
Inte godkänd
Märkningen av undercentral är inte utförd enligt gällande regler.
3.2 Varning för backspänning
Inte godkänd
Märkningen är inte utförd enligt gällande regler.
3.3 Varning för likström
Inte godkänd
Märkningen är inte utförd enligt gällande regler.
Godkända kontrollpunkter
2/5
Villa, MEPV 144 HALF-CUT
Anmärkningar
3/12
4.1 Mellanrum
Inte godkänd
Panelerna är inte monterade med korrekt avstånd till varandra.
4.2 Fästens placering
Inte godkänd
Fästen är inte placerade inom tillverkarens angivna zon.
4.3 Sträng: Förläggning
Inte godkänd
DC kablage är förlagt med ett mellanrum som skapar en loop på taket.
Godkända kontrollpunkter
9/12
Villa, Weland Stål: Läktfästen
Anmärkningar
7/16

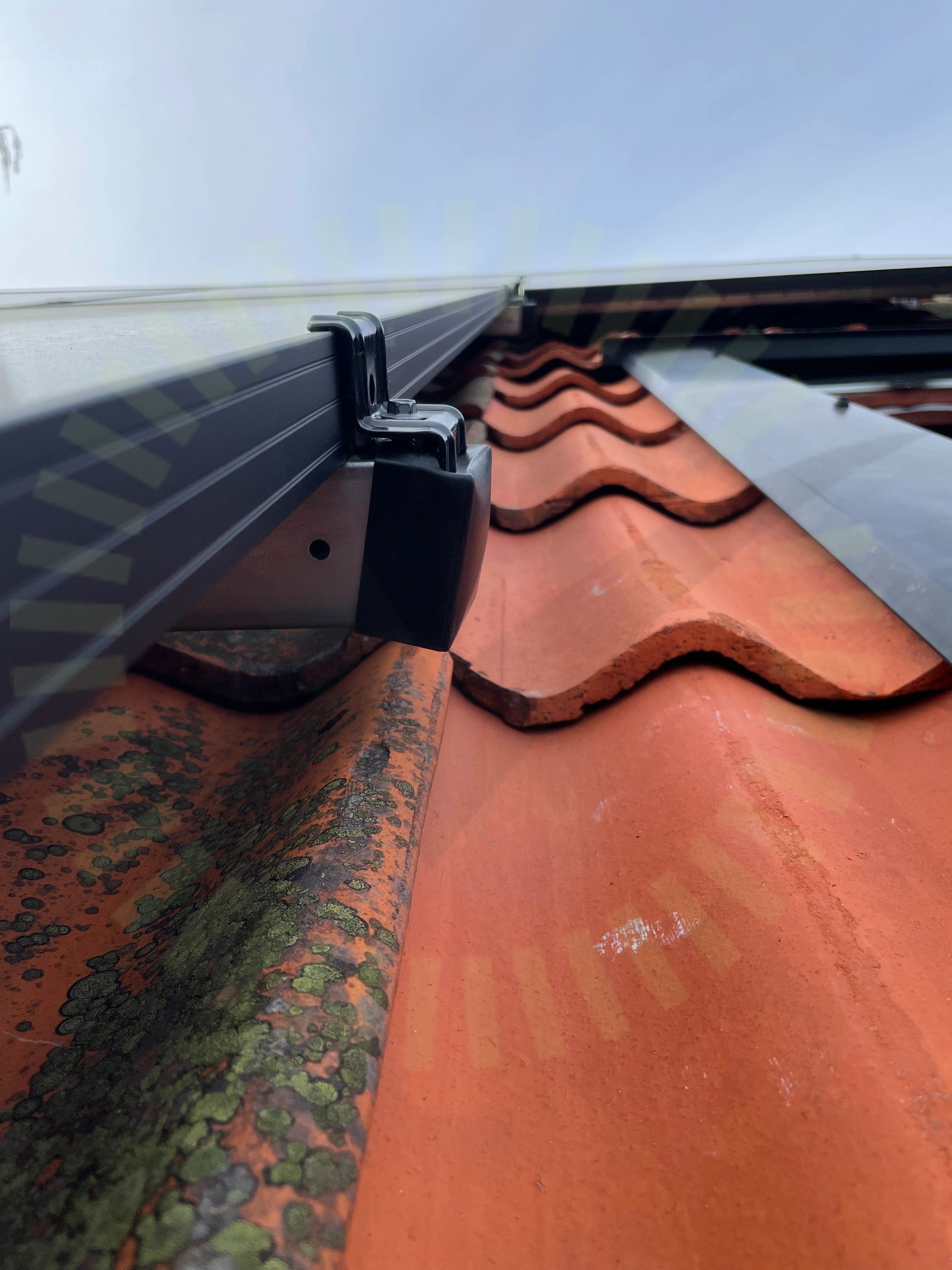

5.1 Fästen: Slutfäste
Inte godkänd
Panelens slutfäste är inte installerat enligt tillverkarens anvisningar.
5.2 Infästning: Bärläkt
Inte godkänd
Bärläkten är inte tillräckligt tjocka för det valda montagesystemet.
5.3 Kabeluppfästning
Inte godkänd
Kablar är monterade så att det finns risk att kablaget skadas över tid. Avståndet mellan infästningarna överskrider rekommendationerna.
5.4 Skenor: Avstånd
Inte godkänd
Avståndet mellan skenorna är längre än det maximalt tillåtna enligt lastberäkningen.
5.5 Skenor: Infästning
Inte godkänd
Skenan är inte fäst i infästningsmaterialet som beskrivet i manual. Skenorna har distanser mellan skenorna och infästningskrok. Metod ej med i tillverkarens anvisningar för höjdjustering. Underlag från Weland att det är OK behövs.
5.6 Skenor: Skarv
Inte godkänd
Sammankopplingen mellan skenorna är inte korrekt installerat.
5.7 Snö- och Vindlastberäkning
Inte godkänd
Lastberäkning stämmer inte med verkligheten. Varken takmått eller panelantal är korrekt angivet.
Godkända kontrollpunkter
9/16
Växelriktare
Anmärkningar
3/22
6.1 Dokumentation Växelriktare
Inte godkänd
Resultatrapporten från projektering av växelriktaren saknas.
6.2 Växelriktare: El: PE
Inte godkänd
Växelriktarens chassi är inte jordat.
6.3 Växelriktare: Placering: Fastsäkring av produkt
Inte godkänd
Växelriktaren är inte fastsäkrad ordentligt.
Godkända kontrollpunkter
19/22
Besiktning av solceller
Jämför leverantörer
Kundtjänst
Mer information
Personlig integritet
Hantera kakor
GDPR
Ändra eller avboka tid
Behöver du hitta en ny tid eller vill avboka din besiktning så kan du enkelt göra det på din personliga kundsida
Copyright © 2024 IFSEK - Institutet för Solenergikvalitet - Org.nr 559270-1949
